Woonbron is van plan de woningen en het woongebouw klaar te maken voor een duurzame toekomst. Hiervoor hebben wij een plan gemaakt met onderhouds-en verbeterwerkzaamheden. Hiermee wordt de Prelude moderner, dit zorgt voor meer wooncomfort en energiezuiniger wonen. De woningen krijgen gemiddeld energielabel B. De huur gaat door deze werkzaamheden niet omhoog.

Werkzaamheden in de woning

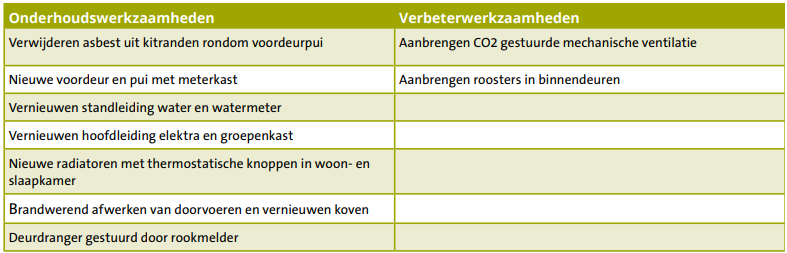

In de woning

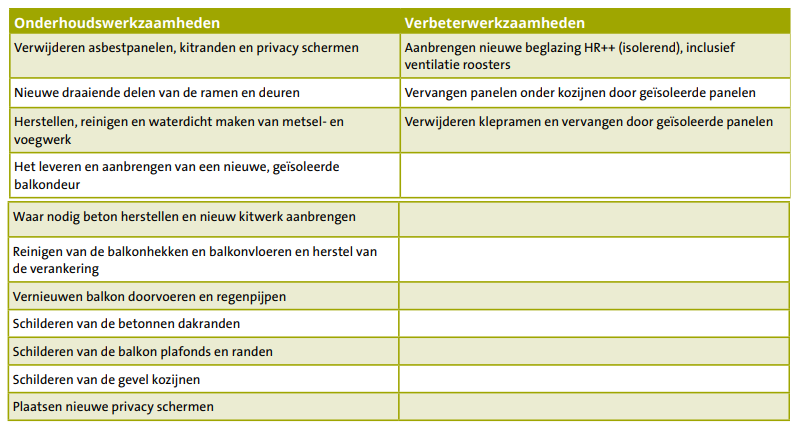

Werkzaamheden aan de buitenkant van de woning

Aan de buitenkant van de woningen

Werkzaamheden in de algemene ruimtes

In de algemene ruimtes

Planning werkzaamheden

Wij verwachten in mei 2025 met de uitvoering van de werkzaamheden te starten in het woongebouw. De werkzaamheden zijn naar verwachting eind 2026 klaar. Dit is uiteraard onder voorbehoud van de benodigde vergunningen, bezwaartermijn draagvlak, ontheffingen en andere onvoorziene omstandigheden. Voor de werkzaamheden binnen in de woning hebben wij ongeveer 12 aaneengesloten werkdagen nodig.
